湖南薩偉工程有限公司
肖 總:13548930588
伏 總:13874088288
Q Q:778129926
微 信:hnwxzdc
網址:www.sdxyhw.com
地 址:長沙市天心區京深線(恒泰物流園東南側)百度、高德地圖導航薩偉工程直達我司
(1)打樁機械

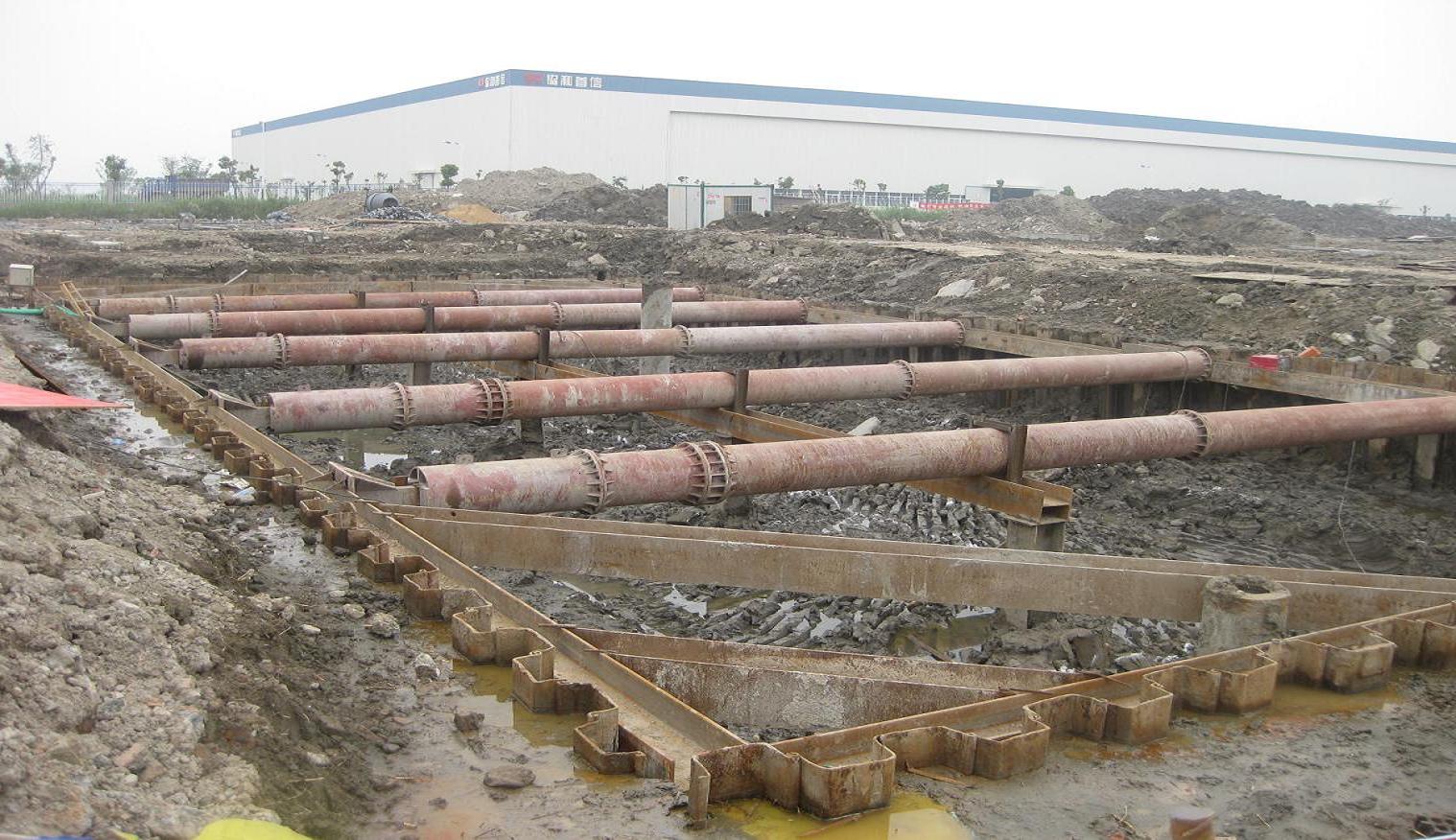

主機選用履帶式挖機(帶振動錘),穩定性好,行走便利,便于每根樁校正,樁錘選用45千瓦振動錘,以振動體上下振動而使板樁沉入,貫入作用好。圍檁、支撐、板樁吊裝選用25t汽車吊。板樁圍堰施工選用測量定位、逐根打入的施工方法。
(2)鋼板樁的查驗及糾正
對進場的鋼板樁按出廠規范進行查驗,應對外觀質量進行查驗,包含長度、寬度、厚度、高度等是否契合規劃要求,有無外表缺點,端頭矩形比,垂直度和鎖口形狀等。驗收規范:①高度允許誤差±8mm;②寬度絕對誤差+10mm;③彎曲和撓度用2m長鎖口櫸板順暢通過全長撓度<1%;④樁端平面應平坦;⑤鋼板反面及鎖口應光滑無阻。
對缺點部位加以整修,同時對兩頭鎖口用一塊同型號長2~3m的短樁作通過實驗,以2~3人拉動通過為宜。鋼板樁基本使用新的,逐根進行查看,查看鎖口和樁身的平坦度。對于鎖口已打壞且無法修正的、樁身歪曲變形的應棄之不用。
二、拉森樁打設前的準備工作:
①場地平坦、挖槽
打樁前先將施工影響區域內的雜物和荷載清除潔凈,按規劃鋼板樁方位向外移動10cm定出施打鋼板樁軸線。破除原路面結構層約60cm并放坡下挖1m至規劃鋼板樁頂,對暴露放坡的土體進行噴射C15細石混凝土處理,并做好基坑頂得防排水辦法。
②鋼板樁的準備
樁打入前應在鋼板樁的鎖口內涂油脂,以便利打入和拔出,并將樁尖處的凹槽底口封閉,防止泥土擠入。鋼板樁堆放場地要平坦堅實,底層墊枕木,堆高不超越5層。
③導梁支架裝置
為了確保鋼板樁方位的準確性,使用鋼圍檁做鋼板樁裝置導梁,為保護鋼板樁垂直打入后板樁墻面平直,打設方法選用屏風法施工。選用單層導梁,2×I45工字鋼制作,每10—20塊鋼板樁組成一個施工段,對每一個施工段,先將其兩頭1—2塊鋼板樁打入,嚴格控制其垂直度,用電焊固定在導梁上,然后從一端開始逐塊插打,為防治打入時鋼板樁改變,形成鋼板樁前的鎖口,或在鋼板樁與導梁之間的兩頭空地內設一只定榫滑輪支架,阻止板樁下沉中的轉動。圍檁不能隨鋼板樁的打設而發生下沉和變形,且導梁方位應盡量垂直,并不能與鋼板樁磕碰。
