湖南薩偉工程有限公司
肖 總:13548930588
伏 總:13874088288
Q Q:778129926
微 信:hnwxzdc
網址:www.sdxyhw.com
地 址:長沙市天心區京深線(恒泰物流園東南側)百度、高德地圖導航薩偉工程直達我司

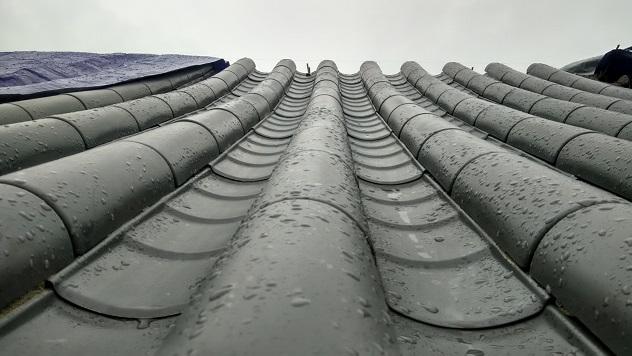

先瓦瓦后再安裝脊,即調脊計劃。另一種是先安裝脊后瓦瓦計劃,這種計劃操作起來工序繁瑣,且縱向布瓦尺寸不好布置。當溝瓦與板瓦、筒瓦,當溝瓦與脊搭接與壓槎不方便。而辦法一處理了難題,且易于操作。湖南仿古屋面瓦的具體施工工藝流程包含,瓦件挑選→分壟號中→擺坡面操控瓦→掛坡面囊勢操控線五道→瓦底瓦→瓦擋溝瓦→安裝脊瓦→用碳黑勾睜眼縫→屋面浮灰打掃→屋面阻堿維護劑。以下對其分別簡述之。
1)筒、板瓦長度加工,要選用新式辦法,不能選用砍打的老辦法,應選用手提切割機切割配瓦,尺寸容易切得準,撞肩又嚴實,損耗又小,不易發生滲漏,能有效地保證施工質量;
2)瓦瓦的工期很急迫,刨造施工條件,裝備足夠勞力都應做好準備,并選用擴大作業面的辦法辦法,盡量縮短施工工期,保證加快施工進度,保證安全施工,努力創造優良工程;
3)屋面上瓦,前后坡需要對稱上瓦條件,要做到有序有計劃上瓦,一起在操作中進行第2次選瓦,為保證施工質量,禁止次瓦上屋面運用;
4)在屋而的陡坡上操作,不能穿硬底鞋,以防滑倒傷人及踏壞瓦面,操作時應裝備釘有橫檔的踏腳板,沿口要鋪設架板及防護欄、防護網等安全設施,保證安全作業;

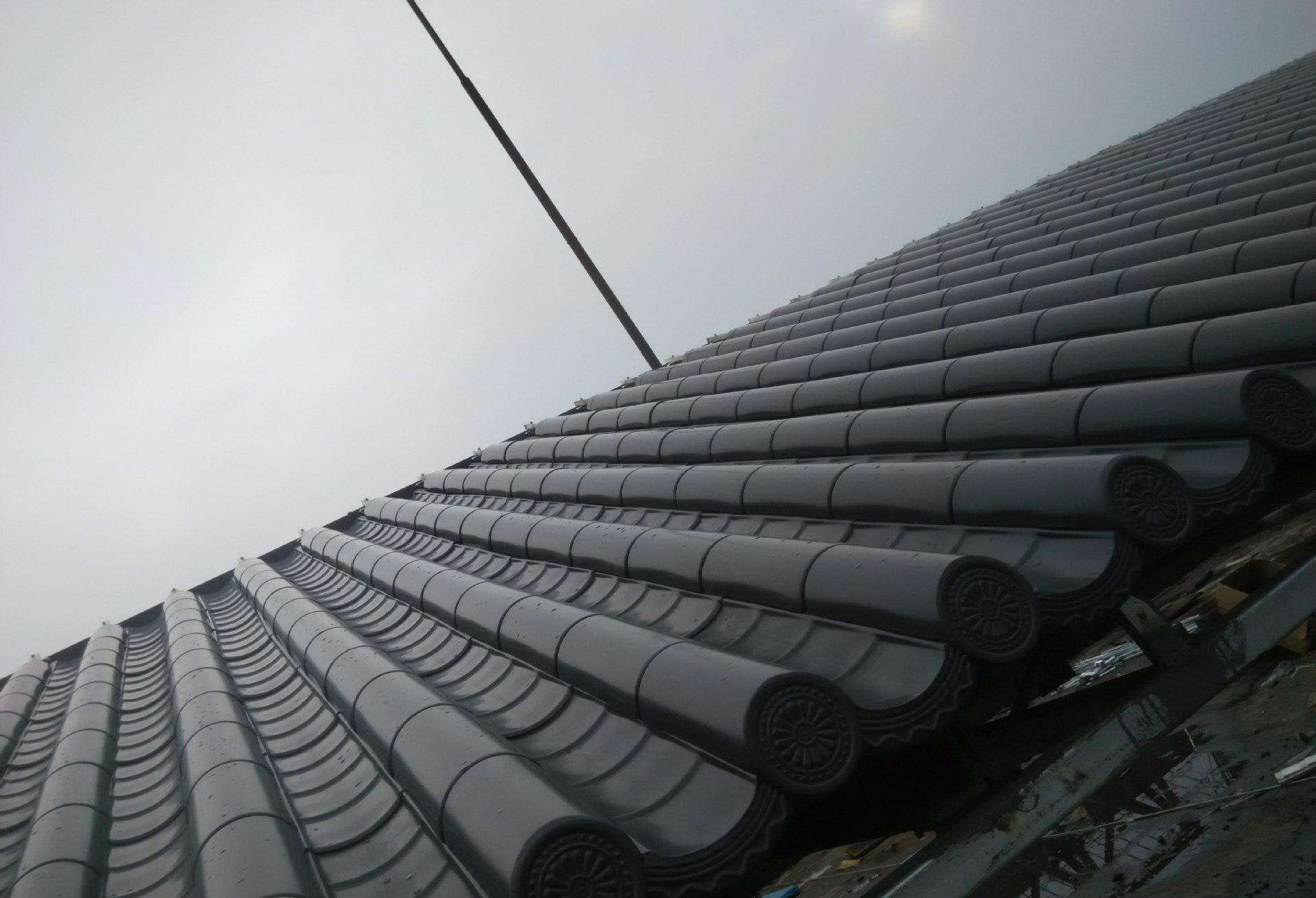

5)瓦瓦操作、首要每壟底瓦先鋪30mm厚的砂漿,白下而上,一次性鋪擺到脊根都,并要鋪攤均勻,經開始調整后,即可擺底瓦,要嚴厲按設計規定的“壓六露四”(或壓五露五等)操作,壓茬要均勻準確,并結合實際情況的可調性,如“稀鋪沿頭,密鋪脊”的口訣,是很有科學性的,一能處理瓦壟兩端頭的塌鼻梁,二能處理沿口例泛水隱患,并能提高外觀效果,也是防備滲漏的有效辦法;
6)擺鋪底瓦時,操作位外側的瓦翅比內側的要略高一些,待扣筒瓦壓實后,就會自然調整過來,底瓦過水自會坐中,否則會產生過水偏中的現象。對翼角段的底瓦,瓦口要適當加密,因底瓦隨翼角起翹而起翹了,過水已不坐中,所以需要要留意調整瓦口為宜。
