看激情视频的网站,久久久久亚洲精品中文字幕天堂,国产午夜在线观看视频,欧美精品一级视频在线播放

湖南拉森鋼板樁

新聞中心

產品分類

聯系我們

湖南薩偉工程有限公司

肖 總:13548930588

伏 總:13874088288

Q  Q:778129926

微 信:hnwxzdc

網址:www.sdxyhw.com

地 址:長沙市天心區京深線(恒泰物流園東南側)百度、高德地圖導航薩偉工程直達我司

拉森鋼板樁支護施工工法

您的當前位置: 首 頁 >> 新聞中心 >> 公司新聞

拉森鋼板樁支護施工工法

發布日期:2021-01-28 09:11:28 作者: 點擊:

  一、技能預備

  拉森鋼板樁支護開工前,施工技能人員應結合現場實踐情況,依據施工地段的水文、地質、地形資料,并結合現場實踐情況,擬定切實可行的施工計劃,報請業主審批,得到贊同和同意后方可施工。

  對施工人員進行技能交底,明確施工中的重點、難點,把握重點控制的施工工序、操作程序和應留意的有關事項。

  施工計劃一旦承認,應立即安排施工,且宜連續進行。結合現場實踐情況,提早構筑暫時便道并鋪設鋼板。

  二、施工作業帶圍擋

  施工作業前將整個施工作業區域進行封閉式硬圍擋,靠近公路側應掛綠草皮并粘貼警示標志,施工圍擋整齊,并在合理方位設置人員、設備進出作業帶大門,大門安排專人看守,無關人員不得入內。

  三、鋼板樁挑選

  依據地質勘查陳述并結合鋼板樁特性、施工辦法等方面歸納考慮,選用12米拉森鋼板樁,寬度適中,防水效果好,防水率達到90%,其參數為:400*170*15.5,g=76.1kg/m

  四、打樁設備挑選

  打樁設備投入鋼板樁打拔樁機1臺用于施工。打拔樁機為日立挖掘機(ZAXIS-3)加振蕩錘改裝而成,振蕩錘為日本產NPK-HP-7SXB型,激振力200KN。

  五、打樁辦法

  單樁逐根槽扣槽連續施打,錨入基槽土層長度要大于1/2鋼板樁長度。

  六、施工預備

  現場標高基準點引測完畢,場所進行平整,放線坐標控制點完結。

  設備進場查看設備和資料的進場合格證,年檢證明等,用于基坑支護的鋼板樁,進行外觀外表缺點、長度、寬度、厚度、高度、端頭矩形比、平直度和鎖口形狀等查驗、對樁上影響核打設的焊接件割除(有割孔、斷面殘缺應補強)。有嚴重銹蝕,量測斷面實踐厚度,予以折減。

  施工人員進場進行安全教育,要求其持證上崗。

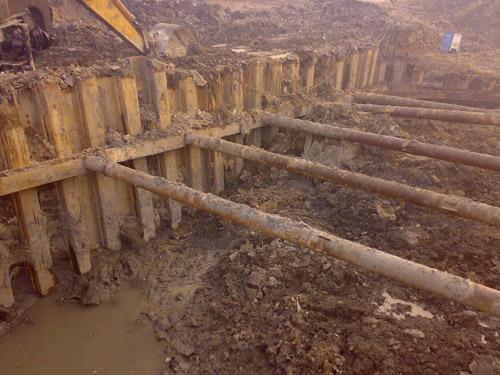

拉森鋼板樁支護

  七、鋼板樁施工

  鋼板樁施工次第為:探明開挖鋼板樁處障礙物—丈量放樣—打鋼板樁—基坑開挖—圍檁支撐—基坑持續開挖—第二道圍檁支撐—基坑持續開挖至擬開挖深度—換管作業—回填及拆第二道圍檁支撐—持續回填及拆第一道圍檁支撐—拔鋼板樁。

  7.1、丈量放線

  依據現場平面坐標系,承認打樁的方位并放線,為保證施工的準確性,可分流水段打入定位控制方向的鋼板樁。

  7.2、鋼板樁施工

  7.2.1、單樁逐根打入法施打鋼板樁:

  ①、先由丈量人員定出鋼板樁的線路。

  ②、預備樁帽及送樁:打樁機吊起鋼板樁,人工扶正就位。

  ③、單樁逐根連續施打,留意樁頂高程不宜相差太大。

  ④、鋼板樁沿軸線傾斜度較大時,選用異形樁來糾正,異形樁一般為上寬下窄或寬度大于或等于規范寬度的板樁,異形樁可依據實踐傾斜度進行焊接加工;傾斜度較小時也可以用卷揚機或葫蘆和鋼索將樁反向拉住再錘擊。

  ⑤、在基礎較軟處,有時發生施工其時將鄰樁帶入現象,選用的辦法是拔相鄰的數根樁焊接在一起,并且在施打當樁的銜接鎖口上涂以黃油等潤滑劑削減阻力。

  ⑥、鋼板樁打入施工,為達到基坑支護規范要求的各項規范,并按施工圖要求進行開挖施工。

  7.2.2、鋼板樁的打拔首要施工技能要求如下:

  ①、選用單根打入法打入鋼板樁。相對樁長的筆直度答應偏差一般不得超越2%,閘前段不超越2.5%;鋼板樁上部吊孔需進行處理,使之不易開裂;樁頂高程答應偏差為+10cm、-10cm。

  ②、對間隔路途及已有建筑物近的方位,單根鋼板樁打樁持續時刻應小于20min,打樁的次第首先從據建筑物最近點鄰近開始、工程施工過程中應加強施工檢測,為鋼板樁施工及工程驗收供給依據。

  ③、振蕩錘振蕩頻率大于鋼樁的自振頻率。振樁前,振蕩錘的樁夾應夾緊鋼樁上端,并使振蕩錘與鋼樁重心在同一直線上。

  ④、振蕩錘夾緊鋼樁吊起,使工字鋼樁筆直就位或鋼板樁鎖口刺進相鄰樁鎖口內,待樁安穩、方位正確并筆直后,再振蕩下沉。鋼樁每下沉1~2㎜左右,停振檢測樁的筆直度,發現偏差,及時糾正。

  ⑤、振蕩淹沒鋼板樁試樁數量不小于10根。

  ⑥、沉樁中鋼樁下沉速度突然減小,應中止沉樁,并鋼樁向上拔起0.6~1.0m,然后重新快速下沉,如仍不能下沉,采納其他辦法。

  7.2.3、打樁留意事項:

  ①、線樁插打,鋼板樁起吊后人力將樁刺進鎖口,動作緩慢,防止損壞鎖口,刺進后可稍松吊繩,使樁憑自重滑入;

  ②、鋼板樁振蕩插打到小于設計標高20~40cm時,小心施工,防止超深發生。

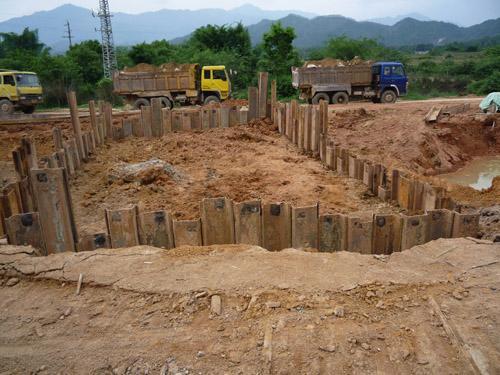

拉森鋼板樁支護

  7.3、板樁的拔除

  基坑回填土時,拔出鋼板樁,修整后重復使用。拔除前要留意鋼板樁的拔除次第、時刻及樁孔處理辦法。

  拔樁時會發生一定振蕩,如拔樁再帶土過多引起土體位移、地面沉降,給已施工的地下結構帶來危害,影響鄰近建筑物、路途和地下管線的正常使用。拔除鋼板樁選用振蕩錘與起重機共同排除。后者用于振蕩錘拔不出的鋼板樁,在鋼板樁上設吊架,起重機在振蕩錘振拔的一起向上引拔。

  振蕩錘發生逼迫振蕩,破壞板樁與周圍土體間的粘結力,依靠附加的起吊力戰勝拔樁阻力將樁拔出。拔樁時,先用振蕩錘將鎖口振活以減小與土的粘結,然后邊振邊拔。較難拔的樁,可選用柴油錘先振打,然后再與振蕩錘交替進行振打和振拔。為及時回填樁孔,當將樁拔至比基礎底板略高時,暫停引拔,用振蕩錘振蕩幾分鐘讓土孔填實。

  拔樁發出產的樁孔,可用振蕩法、擠實法和填入法,及時回填以削減對鄰近建筑物等的影響。

  7.3.1、拔樁施工具有:沉樁平面布置圖;沉樁記錄;地下管線恢復竣工圖及樁位鄰近原有管線分布圖。

  7.3.2、拔樁前拆除、改移高空障礙物,平整夯實作業場所。構筑暫時運輸路途,架起動力及照明線路,鏟除樁頭鄰近堆土,檢修機械設備,擬定施工計劃。

  7.3.3、拔樁中,操作辦法正確、拔樁機振幅達到最大負荷、振蕩30min時仍不能拔起時,中止振蕩,采納其他辦法。

  7.3.4在地下管線鄰近拔樁時,必須地管線進行維護,機械不得在上面作業。

  7.3.5、拔出的鋼樁進行修整,并用冷彎法調直后待用。

  7.3.6、拔樁留意事項:

  ①為防止將接近鋼板樁一起拔出,宜將鋼板樁和加固的槽鋼逐根割斷;

  ②拔出的鋼板樁應及時鏟除土砂,涂以油脂。變形較大的鋼板樁需調直,完好的鋼板樁要及時運出工地,堆置在平整的場所上;

  ③將鋼板樁用振蕩錘再復打一次,可戰勝土的黏附力;

  ④按與打板樁次第相反的次第。

  某工程選用480*600鋼圍檁,φ609預應力鋼支撐,斜撐,四通;測繪放線、依據樁位開挖溝槽、標出支撐水平標高→按實踐尺度拼裝角撐→吊裝角撐→焊接角撐復板節點→按標高焊接牛腿→吊裝φ609鋼支撐→拼裝活絡接頭→施加預應力→第一根支撐裝置完畢,連續裝置下一根支撐→每根支撐辦法類同。

相關標簽:拉森鋼板樁支護,拉森鋼板樁施工,湖南拉森鋼板樁

近期瀏覽:

在線客服
分享
歡迎給我們留言
請在此輸入留言內容,我們會盡快與您聯系。
姓名
聯系人
電話
座機/手機號碼
